北沿江高速铁路,即上海至南京至合肥高速铁路(沪渝蓉高速铁路上海至合肥段),共设16座车站,其中新建上海宝山站、崇明站、启东西站等10座。北沿江高铁正线全长553.762千米,设计时速350千米。
历史沿革
编辑2013年9月,国务院《长江经济带综合立体交通走廊规划(2014-2020年)》中提出规划建设上海至南京、合肥、武汉、重庆至成都的沿江高铁。
2016年3月2日,江苏省政府与铁路总公司已就加快推进北沿江铁路形成基本共识,在“十三五”期间开工建设。
2016年5月9日,由国家铁路局主持的“沪崇启铁路通道规划方案”研讨会在启东召开。来自国家发改委、国家铁路局以及上海市、江苏省和南通市、启东市相关部门的领导和专家参加了研讨。
2016年11月初,南通铁路网发布《北沿江铁路南通至上海段(含过江通道)方案研究项目招标公告(资格预审)》,北沿江铁路前期工程陆续展开了。
2016年11月30日,江苏省政府向省人大常委会第二十七次会议提交《关于加快推进连镇铁路南延工程及北沿江高速铁路建设议案办理情况报告》,《报告》明确连接南京、扬州、泰州、南通、上海的北沿江高速铁路将于2018年开工。

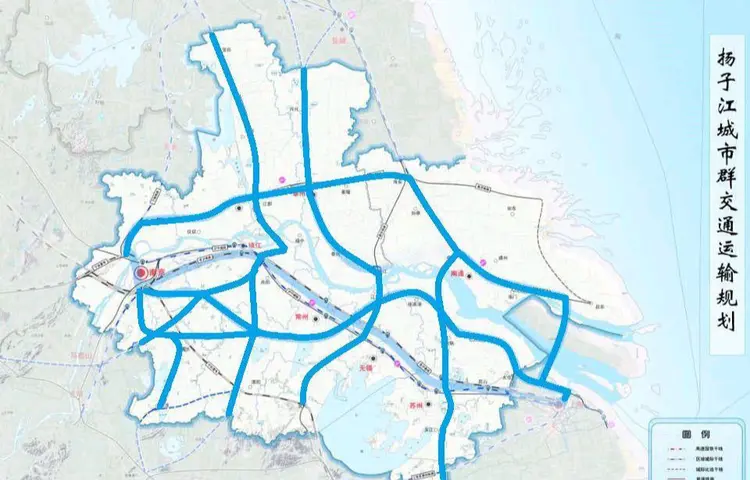

扬子江城市群铁路规划
2017年3月,全国两会期间,江苏代表团的多位全国人大代表联名提出议案,呼吁加快推进北沿江高铁建设。议案牵头人之一、全国人大代表、南京铁路办事处主任、党工委书记兼上海铁路局副局长姜曦晖表示,北沿江高铁设江北新站,将有力拉动江北新区经济发展。届时,南京坐高铁到扬州不到半小时,到上海在两小时以内。
2017年4月30日,上海铁路局透露:北沿江铁路始发站上海东站将在2017年四季度全面开工,预计五年内建成投用,上海东站建成后北邻自贸区,南抵申嘉湖高速,距浦东机场约4公里,距迪士尼约10公里。
2017年12月5日,江苏省铁路办公室正式发布北沿江高铁预可、可研及勘察设计项目招标信息,北沿江高铁正式启动前期工作。
2018年2月2日,受中国铁路总公司委托,中国铁路建设投资公司作为招标代理机构,现就沿江高铁上海至合肥段项目进行勘察设计一次性总体招标。
2018年5月15日,沿江高铁上海至合肥段勘察设计项目(招标编号:2018SJZB-1-SH)已评审结束,现将拟中标单位公示如下:中标候选人名称:中国铁路设计集团有限公司与中铁大桥勘测设计研究院有限公司联合体、中铁第一勘察设计院集团有限公司
2018年7月2日发布信息,省铁路办近日组织召开北沿江高铁与连淮扬镇铁路互联互通方案座谈会,将推动连淮扬镇铁路加快开展设计变更,确保这条江苏中部的快铁干线与北沿江高铁在扬州实现互联互通。其中,铁总及省发改委、省铁路办将在扬州南部江海学院南侧新建北沿江高铁扬州南站,打造未来扬州地区最大的综合性交通枢纽,集高铁服务、公交换乘中心、地铁及汽车客运站等于一体的大型枢纽中心。届时对于扬州加快融入扬子江城市群发展和加速宁镇扬同城化提供坚实有力的交通保障。
会议指出,北沿江设计单位中国铁设要抓紧深入研究北沿江高铁与连淮扬镇铁路互联互通方案,尽快形成方案。同时,加快开展连淮扬镇铁路设计变更,确保实现北沿江高铁与连淮扬镇铁路必要的互联互通,增强路网的灵活性,提升我省铁路网的运输效率,更好地支撑我省经济社会发展。
2019年4月22日上午10点,江苏省政府召开新闻发布会,北沿江高铁已启动可研报告编制工作。
2020年2月14日,《江苏省2020年重大项目投资计划》正式印发,该计划共安排江苏省重大项目240个,包括实施项目220个、储备项目20个。记者获悉,备受关注的南通新机场、北沿江高铁列入其中。其中,南通新机场项目列入储备项目,北沿江高铁项目列入实施项目。
2020年3月鉴定中心组织了可研报告鉴修评审会。目前全线技术方案已基本稳定,正在加快办理各项前置条件,争取年内尽早开工建设。7月,《新建沿江高速铁路工程上海至合肥段地勘监理招标公告》发布,标志着北沿江高速铁路上海至合肥段进入初步设计定测阶段,线路走向首次披露。
2021年06月,新建沪渝蓉高速铁路工程上海至南京至合肥段的环境影响评价工作开始。
2021年10月18日,沪渝蓉高速铁路工程上海至南京至合肥段环境影响评价进行第二次信息公示。
2021年11月,国家发改委正式批复关于新建上海至南京至合肥高速铁路可行性研究报告,批复明确,为深入贯彻落实长江经济带发展战略,进一步完善沿江高铁通道,构建长江经济带综合立体交通走廊,提升通道运输能力和服务品质,促进区域经济社会协调发展,同意新建上海至南京至合肥高速铁路。
2022年1月,北沿江高铁盐泰锡常宜铁路2022年全面开工建设。
2022年5月,由中铁上海工程局南沿江城际铁路项目经理部承建的北沿江高铁引入南沿江城际铁路同步实施工程首联连续梁,提前3天顺利完成浇筑,成功打通了架梁通道。
2022年8月24日,国铁集团、上海市人民政府、江苏省人民政府、安徽省人民政府正式批复新建上海至南京至合肥高速铁路初步设计,为项目按计划开工打下了坚实基础。
线路站点
编辑
北沿江高速铁路设计参数 |
|
铁路等级 |
高速铁路 |
正线数目 |
双线 |
设计速度 |
350千米/小时 |
轨道类型 |
无砟轨道、无缝钢轨 |
轨道标准 |
1435毫米(标准轨) |
正线间距 |
5.0米 |
最小曲线半径 |
一般地段7000米、困难地段5500米 |
最大坡度 |
一般地段20‰,困难地段25‰ |
闭塞类型 |
自动闭塞 |
到发线有效长度 |
650米 |
牵引种类 |
电力 |
机车类型 |
动车组 |
列车运行方式 |
CTCS-3级自动控制 |
行车指挥方式 |
调度集中 |
线路站点
2021年11月17日,国家已经正式批复北沿江高铁,项目起自上海市新建上海宝山站,经江苏省苏州市、南通市、泰州市、扬州市、南京市及安徽省滁州市、合肥市,接入既有合肥南站。 其中,江苏省境内南京北站、扬州东站、泰州南站、黄桥站、如皋吴窑站、南通站、海门北站、启东西站等站点已明确设置。

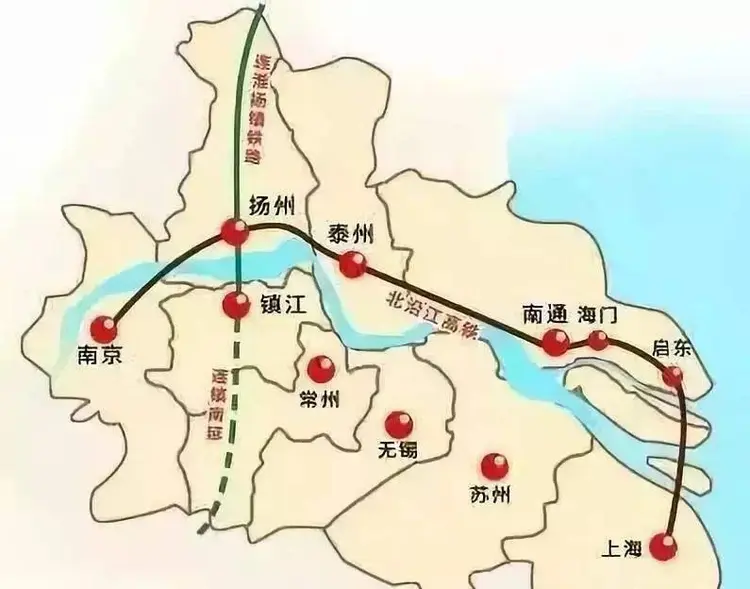

线路走向
北沿江高速铁路起自上海枢纽新建上海北站,终至合肥南站。线路从上海枢纽引出穿长江口南至上崇明岛,跨长江口北至进入启东,途经海门、南通、如皋、泰兴、泰州、扬州、仪征、六合、南京江北新区、滁州,西至合肥。线路运营长度554.59千米,新建线路长度519.87千米。其中上海境内新建线路51.04千米,江苏省境内新建线路365.50千米,安徽省境内新建线路长度103.33千米。全线桥梁长度486.3千米,隧道长度19.622千米,桥隧比例97.3%。包含上海枢纽、南通地区、泰州地区、扬州地区、南京枢纽和合肥枢纽等相关工程。
北沿江高速铁路安徽段自南京北站向西引出,后折向西南方向,跨越京沪铁路后从南侧绕避南谯区既有建成区及规划建设区布线。跨越京沪高速铁路后基本沿京沪高速铁路西侧并行,在既有滁州站西南侧新设本线车场,出站后折向西,以隧道形式穿越神山后,在大墅境内设大墅站,后取直途经巢湖市栏杆集镇,跨越沪陕高速公路后,基本沿既有合宁铁路北侧并行布线,至肥东站进站端置换利用既有合宁铁路引入合肥枢纽主客站——合肥南站。
开始招标
编辑2017年12月5日,江苏省铁路办公室发布《北沿江高铁预可、可研及勘察设计项目》招标公告。
从招标公告看到,本次招标范围是北沿江高铁合肥至上海段,线路自合肥枢纽肥东站引出,总体沿沪汉蓉铁路北侧进入规划的南京北站,然后向东途径扬州、泰州、南通、启东,经崇明岛引入上海枢纽上海东站。项目估算总投资约1000亿元,设计时速350公里。
本次招标共两个标段,分为合肥至南通和南通至上海。其中,对启东至上海段将开展对预可及桥梁隧道方案,以及接入上海方案的专题论证。
规划
编辑根据规划方案,北沿江高速铁路途经南京市、扬州市、泰州市、南通市、上海市,线路贯穿整个苏中地区。江苏境内全长约590公里,等级为客运专线。
据介绍,依照2018年开工建设的时间表,江苏省将加强和中国铁路总公司、国家发展改革委的沟通衔接,争取让中国铁路总公司尽快明确该项目年度工作计划,加快推进前期工作,对过江通道等重点控制性节点工程及早组织开展专题研究,为早日开工建设创造有利条件。
意义
编辑北沿江高铁合肥至上海段,线路自合肥枢纽肥东站引出,总体沿沪汉蓉铁路北侧进入规划的南京北站,然后向东途径仪征、扬州、泰州、南通、启东,经崇明岛引入上海枢纽上海东站,全线长约590公里,其中安徽境内约100公里,江苏境内约590公里,上海境内约60公里,项目估算总投资约1000亿元,设计速度目标值350公里/小时,极大的增加了北沿江高铁的通达能力和便捷能力。
北沿江高铁又被称为江北的沪宁城际铁路。跳出江苏,这条铁路还是国家中长期铁路网中沿江通道的重要组成部分,是长三角城际轨道交通网的重要组成部分,也是江北沿江城市与南京都市圈、上海都市圈快速直达的快捷通道。项目的建设对贯彻落实“长江经济带”“一带一路”倡议及沿海开发国家战略具有重要意义。北沿江高速铁路建成后,连云港可通过连淮扬镇铁路接入扬州枢纽后与之相连,届时,连云港至上海之间将有沿海、连淮扬镇、北沿江3条通道。目前,江苏省相关部门正积极与上海市有关部门沟通协商过江通道规划问题。该通道建成后,理论上扬州到上海有望2小时内到达,泰州至上海有望1小时左右到达。
参考资料
编辑展开[1]联合批复!这条跨越两省一市高铁初步设计获批.国家发展和改革委员会网站. [2024-01-24].
[2]北沿江高铁初步设计获批.安徽省人民政府. [2024-01-24].
[3]北沿江高铁今天正式开工!.微信公众平台. [2024-01-24].
[4]北沿江高铁最新进展!.微信公众平台. [2024-01-29].
[5]北沿江高铁南通段用地获批.江苏省交通运输厅. [2024-01-29].
[6]中铁上海局北沿江高铁启东段最大跨度连续刚构拱239号墩0号块顺利完成浇筑.中国日报网. [2024-01-24].
[7]国家发改委正式批复新建北沿江高铁可研报告.今日头条. [2021-11-19].
[8]重磅!北沿江高铁最新消息来了!.今日头条 如皋发布. [2022-01-19].
[9]北沿江高铁引入南沿江城际铁路同步实施工程首联连续梁浇筑完成.今日头条-紫牛新闻. [2022-05-24].
[10]设海门北站,北沿江高铁初步设计正式获批!.今日头条·海门发布. [2022-08-31].
[11]北沿江高铁江苏段前期工作开始招标,南北线之争尚无定论.今日头条-澎湃新闻. [2023-09-26].
